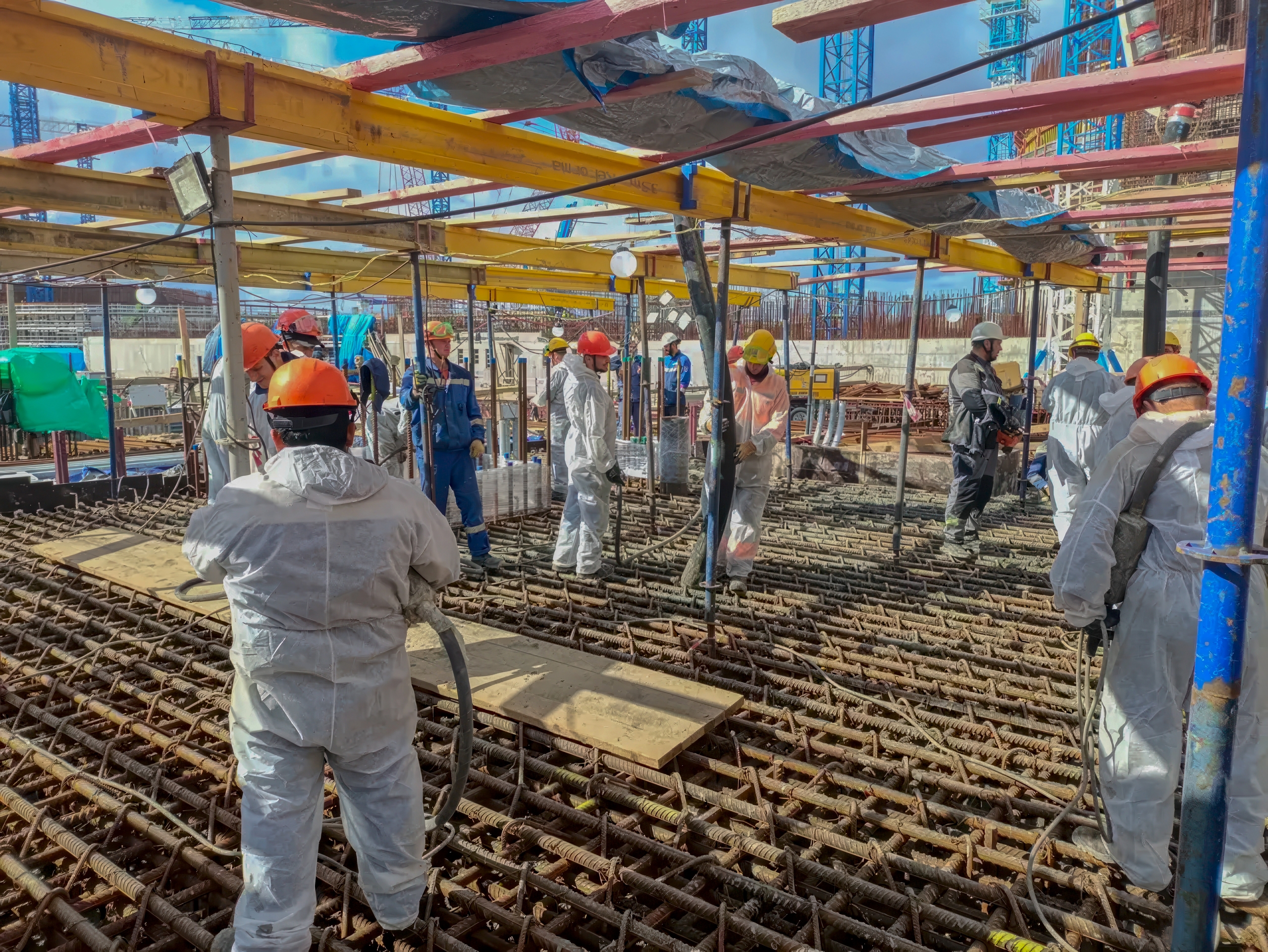

Создание особо прочного фундамента потребует масштабных ресурсов: почти 5 тысяч тонн стальной арматуры и более 20 тысяч кубометров высокопрочного бетона. Работы организованы параллельно на семи участках. В результате будет возведена монолитная плита высотой 2,5 метра и площадью свыше 8 тысяч квадратных метров – это больше размеров стандартного футбольного поля для международных матчей.
Качество основания имеет решающее значение для долговечности здания и надежности оборудования. О технологических нюансах рассказал Константин Худяков, директор программы по объектам Ленинградской АЭС АО «КОНЦЕРН ТИТАН-2»: «Хороший фундамент — это прежде всего качественный, высокопрочный бетон, соблюдение технологии его укладки и правильный уход за ним. Особенно тщательный — в первые несколько дней, когда решающую роль играет поддержание температурно-влажностных условий на объекте и защита бетона от механических повреждений".
После того, как бетон затвердеет и наберет нужную прочность, строители вместе с заказчиком проверят фундамент с помощью специальных приборов, в том числе ультразвуком, чтобы обнаружить возможные скрытые дефекты. Кроме того, отдельные образцы того же бетона испытают на прочность под гидравлическим прессом. Это необходимо, чтобы убедиться в надежности основания и его способности выдерживать большие нагрузки от стен, перекрытий, трубопроводов и тяжелого работающего оборудования.
Полное завершение устройства фундаментной плиты запланировано на конец ноября. После этого строители перейдут к возведению стен и перекрытий, а также созданию оснований под конденсаторы. Устройство фундамента под турбоагрегат (паровая турбина и турбогенератор) начнется в 2027 году. Один из важнейших этапов – монтаж турбоустановки – намечен на 2029 год.
Значение турбинного здания для энергоблока подчеркнул Евгений Милушкин, заместитель директора Ленинградской АЭС по капитальному строительству – начальник Управления капитального строительства Ленинградской АЭС-2: «Здание турбины — это главный объект турбинного острова любого энергоблока. Именно здесь энергия пара будет превращаться в механическую, а затем и в электрическую с последующей передачей потребителям. Кроме того, это первое звено в цепочке производства и подачи потребителям тепловой энергии. Отборы пара от турбины будут использоваться для подогрева сетевой воды, которая затем будет направляться в город-спутник Ленинградской АЭС Сосновый Бор и его промзону для их горячего водоснабжения и теплоснабжения. В свете поэтапного замещения ленинградских блоков РБМК-1000 блоками ВВЭР-1200 это позволит и впредь обеспечивать комфортные условия для жизни и работы 65 тысяч живущих и работающих здесь людей».
Согласно графику, первые мегаватты третий блок выдаст в единую энергосистему страны в 2030 году. К этому же времени должны быть готовы объекты теплоснабжения. Все строительно-монтажные работы на новой очереди АЭС-2 завершатся раньше, чтобы оборудование и системы смогли пройти все предпусковые этапы.
