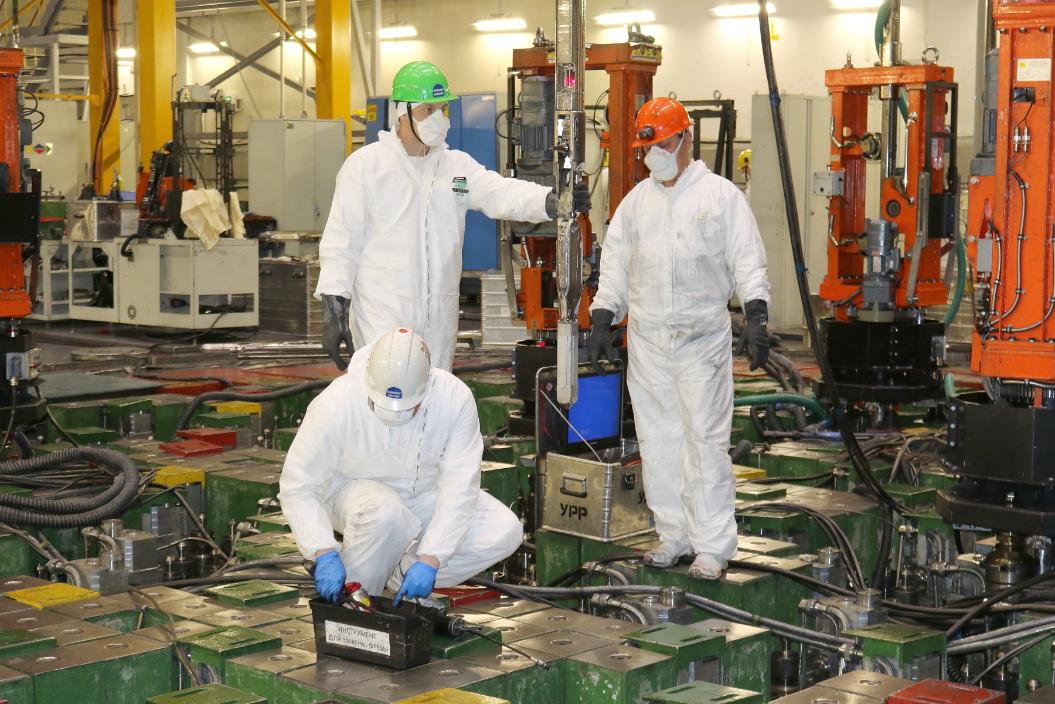

Как пояснили в отделе подготовки и проведения ремонтов Ленинградской АЭС, ремонтные службы атомной станции и работники «Ленатомэнергоремонт» (филиала АО «Атомэнергоремонт») успешно справились с поставленными задачами, включая ответственные работы по внутриреакторному контролю и управлению ресурсными характеристиками. Ремонт завершили на 23 дня раньше планового срока.
«Достигнутые опережающие сроки капитального ремонта энергоблока №3 — это результат качественной работы всего персонала Ленинградской АЭС, а также возможность дополнительной выработки электроэнергии в 2023 году. Сокращение срока ремонта добавит в копилку Концерна «Росэнергоатом» более половины миллиарда кВт-ч», — отметил директор Ленинградской АЭС Владимир Перегуда.
В ремонте блока № 3 РБМК Ленинградской АЭС было задействовано 1200 специалистов ремонтных служб атомной станции и «Ленатомэнергоремонта».
В настоящее время на Ленинградской АЭС работают энергоблоки № 3, 4 и 5, которые несут нагрузку согласно диспетчерскому графику в 3133 МВт. Энергоблок № 6 с 13 июля 2023 года находится в краткосрочном ремонте. Энергоблоки № 1 и № 2 РБМК-1000 остановлены для вывода из эксплуатации.
Радиационный фон в районе расположения Ленинградской АЭС находится в пределах естественных природных значений. За радиационной обстановкой онлайн можно следить на сайте www.russianatom.ru.
