Площадку для торжественной церемонии сделали на самом краю гигантского котлована, в глубине которого, на ядерном острове, уже все было подготовлено для начала бетонирования. Вместе с атомщиками и строителями в событии приняли участие почетные гости — представители правительства Ленинградской области, руководства концерна «Росэнергоатом», Ленинградской АЭС, холдинга «ТИТАН-2», администрации Соснового Бора. На прямое включение вышли представители зарубежных атомных станций. По видеосвязи участников торжественного мероприятия приветствовали представители Белорусской АЭС, АЭС «Эль-Дабаа» из Египта и АЭС «Руппур» из Бангладеш. В этих странах энергоблоки с российскими реакторами ВВЭР-1200 были построены или сооружаются при участии Госкорпорации «Росатом».
И вот — торжественный момент. Дать старт ключевой операции готовятся от заказчика первый заместитель генерального директора по атомной энергетике Госкорпорации «Росатом» Андрей Петров, а от генподрядчика генеральный директор Концерна «ТИТАН-2» Григорий Нагинский. Директор Ленинградской АЭС Владимир Перегуда докладывает — «Четвёртый энергоблок Ленинградской атомной станции № 2 готов к приему первого бетона» — и тоже присоединяется к ним. Одновременно три руководителя нажимают на символическую кнопку. Звучит торжественная музыка, аплодисменты. Первый бетон пошел!
Первый заместитель гендиректора по атомной энергетике Госкорпорации «Росатом», президент АО «АСЭ» Андрей Петров:
«Ленинградская АЭС сегодня является крупнейшей атомной станцией в России. Обеспечивает энергетическую безопасность Северо-Западного региона. Исторически сложилось так, что Ленинградская атомная станция является центром внедрения самых современных технологий в области мирного атома. От всей души поздравляю всех участников, строителей, эксплуатационников, проектировщиков, которые обеспечили готовность к такому важному событию. Сегодня мы не просто дали старт сооружению нового энергоблока Ленинградской АЭС-2. Мы сделали еще один шаг в выполнении большой государственной задачи по увеличению доли мирного атома в энергобалансе страны».
Генеральный директор АО «Концерн Росэнергоатом» Александр Шутиков:
«Хочу отметить команду участников сооружения новых ленинградских энергоблоков: благодаря их опыту, командному взаимодействию и упорному труду выполнение важной государственной задачи по началу бетонирования фундамента здания реактора на 4 блоке началось с опережением графика».

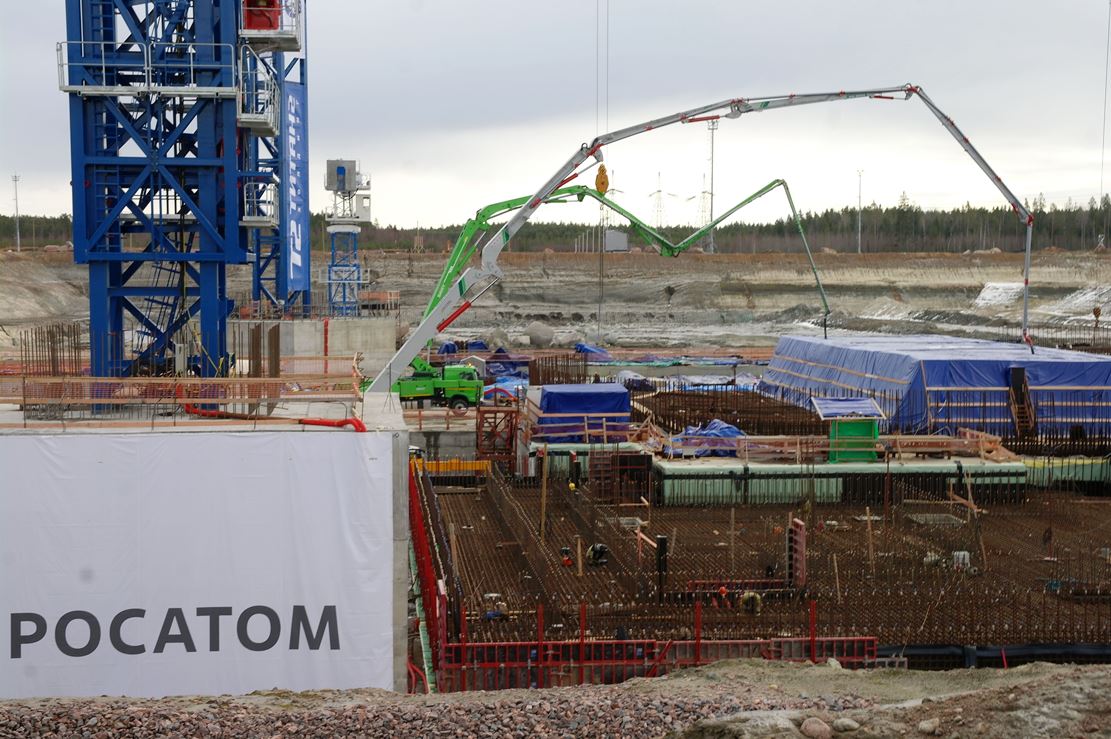

В день пуска первого бетона на месте событий побывала большая команда представителей российских СМИ, в том числе и сосновоборские журналисты. Они прошли весь «путь бетона» — от его производства до момента заливки. Отметим, что перед бетонированием фундамента реактора был выполнен большой объем подготовительных работ: устройство котлована, пластового дренажа, бетонного основания, гидроизоляция и армирование строительной конструкции. Все операции были проведены с высоким качеством и опережающими темпами. Это дало возможность приступить к началу заливки бетона в фундамент здания реактора на два месяца раньше срока.
«Путь бетона» начинается на бетонном производстве, организованном силами Концерна «ТИТАН-2» в промзоне, недалеко от места строительства замещающих мощностей ЛАЭС. Здесь готовится бетонная смесь. Непосредственно перед заливкой в машины её проверяют на качество.
Как рассказала заместитель главного инженера Управления промышленных предприятий АО «КОНЦЕРН ТИТАН-2» Лариса Егорова, в целом на 3 и 4 энергоблоки ЛАЭС-2 до 2032 года необходимо будет 1 миллион кубометров бетона — по 500 тысяч на каждый блок. Класс применяемого сегодня бетона: B40, он обладает высокой морозостойкостью и водонепроницаемостью, долговечен.
С момента изготовления бетонная смесь сохраняет свою подвижность в течение около 2 часов, и должна быть использована за это время. Машины, вмещающие от 8 до 14 кубометров бетонной смеси, курсируют от бетонозавода до места заливки бетона на ядерном острове.
Как было сказано в ходе торжественной церемонии, фундаментная плита разделена на 2 блока бетонирования. Блоки разделены на захватки, объем первой захватки — 550 кубометров, её бетонирование займет 12 часов.
Журналисты спустились в котлован, увидели, как соединяются прибывшие с бетонной смесью машины с местом укладки бетона — через огромные специальные рукава. Само место укладки защищено от погодных сюрпризов специальным сооружением, в котором поддерживаются определенные условия, необходимые для ухода за бетоном. Строители называют его «тепляком». Внутри — при свете ярких ламп ведется непрерывная работа: бетонная смесь принимается и укладывается в сложную вязь арматуры.
Ответственный рабочий процесс бетонирования, требующий слаженного труда многих людей и подразделений, будет продолжаться долго. Монолитная железобетонная плита фундамента обеспечит равномерное распределение нагрузки от будущего 70-метрового здания на грунт и станет залогом устойчивости всех возводимых на фундаменте конструкций, а качество работ — залогом безопасности энергоблока.
Бетонирование нижней части фундамента здания реактора будет проводиться в течение почти четырех месяцев. В итоге ее высота составит 2 метра. После армирования и бетонирования верхней части бетонная конструкция «подрастет» еще почти на 1,5 метра. После этого начнутся работы по возведению внутренней защитной оболочки здания реактора, сооружению внутренних перекрытий и монтажу оборудования.
