В состав одного энергоблока входят четыре однофазных трансформатора (три рабочих и один резервный) массой 283 тонны и мощностью 533 000 кВА каждый. По словам гендиректора АО «Аккую нуклеар» Сергея Буцких, эти агрегаты являются ключевым элементом системы выдачи мощности. «Через них электроэнергия, вырабатываемая турбогенератором, будет передаваться в объединенную энергосистему Турецкой Республики», — пояснил он, добавив, что трансформаторы оснащены современными системами защиты и плавной регулировкой напряжения.

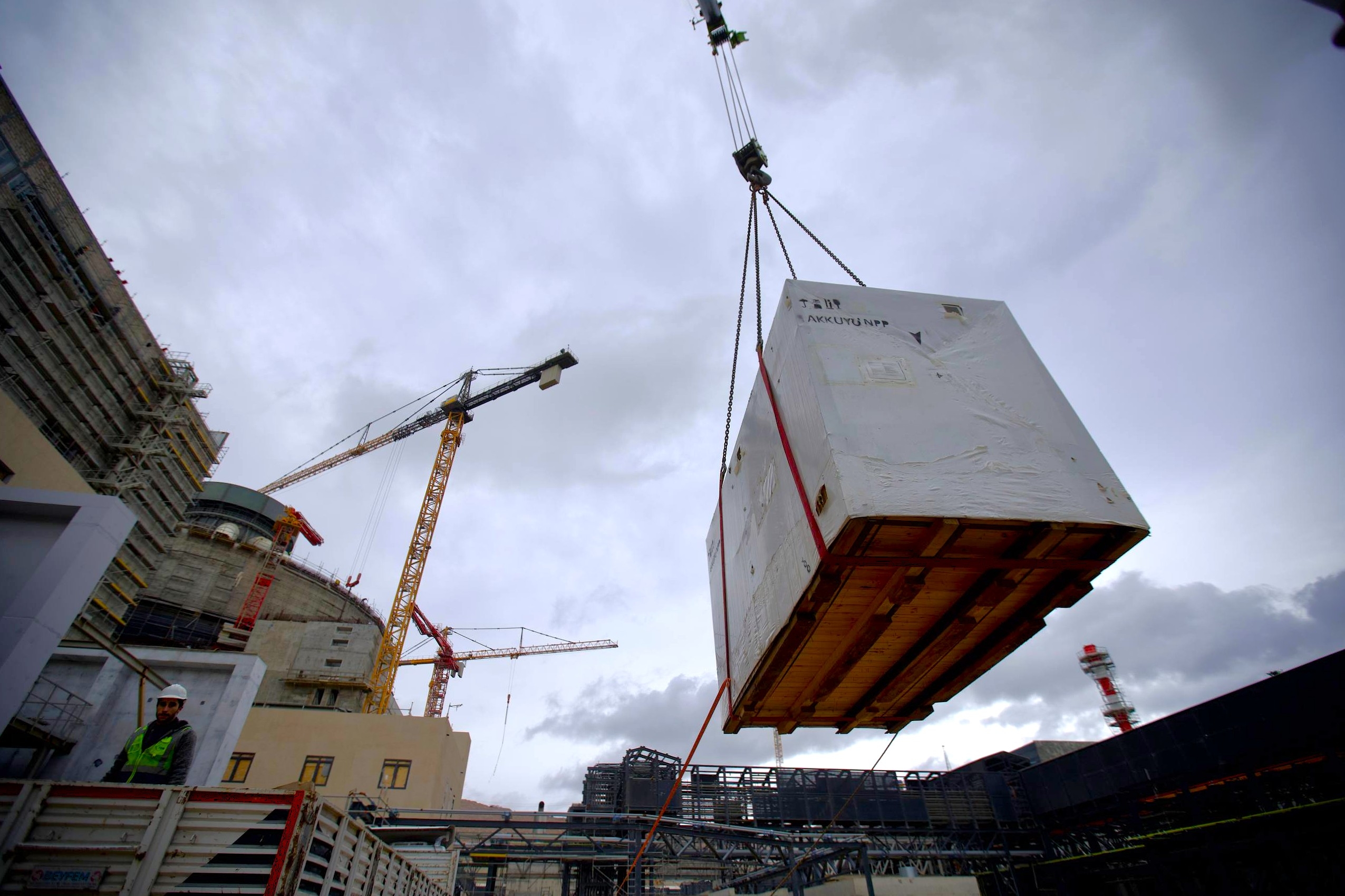

Руководитель проекта по сооружению ядерного острова Евгений Ушаков отметил сложность проведенных работ. «Установка блочного трансформатора стала завершением масштабных подготовительных работ. Оборудование весом почти 300 тонн перемещали с помощью уникальной такелажной системы. Для строителей это означает переход энергоблока от строительных работ к технической подготовке к выдаче мощности», — подчеркнул Ушаков.
После установки трансформаторов специалисты приступили к монтажу высоковольтных вводов, систем охлаждения и управления. Руководитель управления электромонтажных работ TSM-Enerji Иван Козин отметил: «Все работы выполнены в соответствии с графиком и в срок. Но расслабляться рано: в настоящее время ведутся работы по полной обвязке трансформаторов, а также по монтажу токопроводящих элементов на 24 кВ и 400 кВ. Это позволит к лету смонтировать линию от генератора до комплектного распределительного устройства и далее – в сеть ».
Перед подключением трансформаторы пройдут серию высоковольтных испытаний. Выполненные работы открывают возможность для формирования полной электрической схемы энергоблока.
