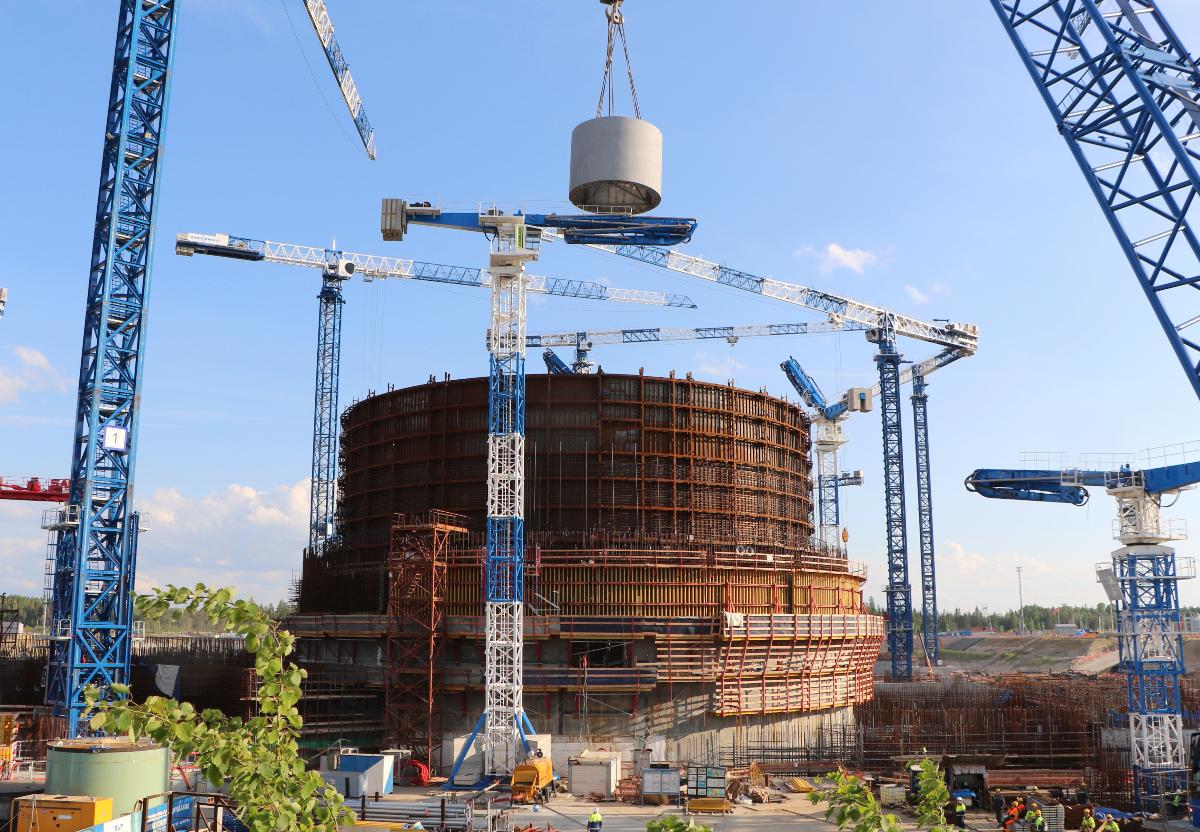

124-тонная сухая защита представляет собой стальной цилиндр высотой 5 метров и внешним диаметром 7 метров. Ее монтаж — сложная инженерная задача, требующая ювелирной точности. Работу выполняли специалисты холдинга «ТИТАН-2».
Несмотря на внушительные габариты и вес, специалистам потребовалось всего 6 часов, чтобы бережно опустить конструкцию в шахту, соблюдя все необходимые технические допуски. Однако самой установке предшествовала длительная подготовка: верхний и нижний блоки защиты собирали, заполняли специальным бетоном и прогревали до 250°С для удаления лишней влаги. Только после этого конструкция была готова к финальной стадии.
— В общей сложности прогрев каждого блока сухой защиты продолжался четыре недели. В итоге бетон набрал расчетную прочность и во время эксплуатации блока сможет в составе сухой защиты выполнять свою ключевую функцию — обеспечивать защищённость строительных конструкций шахты реактора от воздействия тепловых и радиационных нагрузок, — пояснил Евгений Милушкин, заместитель директора ЛАЭС — начальник Управления капитального строительства ЛАЭС-2.
Ключевой особенностью является материал, использованный для заполнения внутренних полостей защиты. Это не обычный, а серпентинитовый бетон, обладающий высокой плотностью, термостойкостью и способностью замедлять нейтронный поток. Обычно он применяется лишь на особо важных объектах атомной энергетики, а также при создании защитных экранов для медицинских радиологических центров.
После фиксации сухой защиты антисейсмическими упорами над шахтой реактора будет смонтировано технологическое укрытие для безопасного проведения дальнейших работ. В ближайших планах строителей — монтаж плиты нижней устройства локализации расплава и подготовка к установке «сердца» энергоблока: корпуса реактора, которое запланировано на 2027 год.
