Подготовка к операции включала комплекс инженерных работ: усиление перекрытий машинного зала, где и был установлен статор; монтаж временных опорных конструкций; устройство специального рельсового пути для транспортировки оборудования к месту установки.

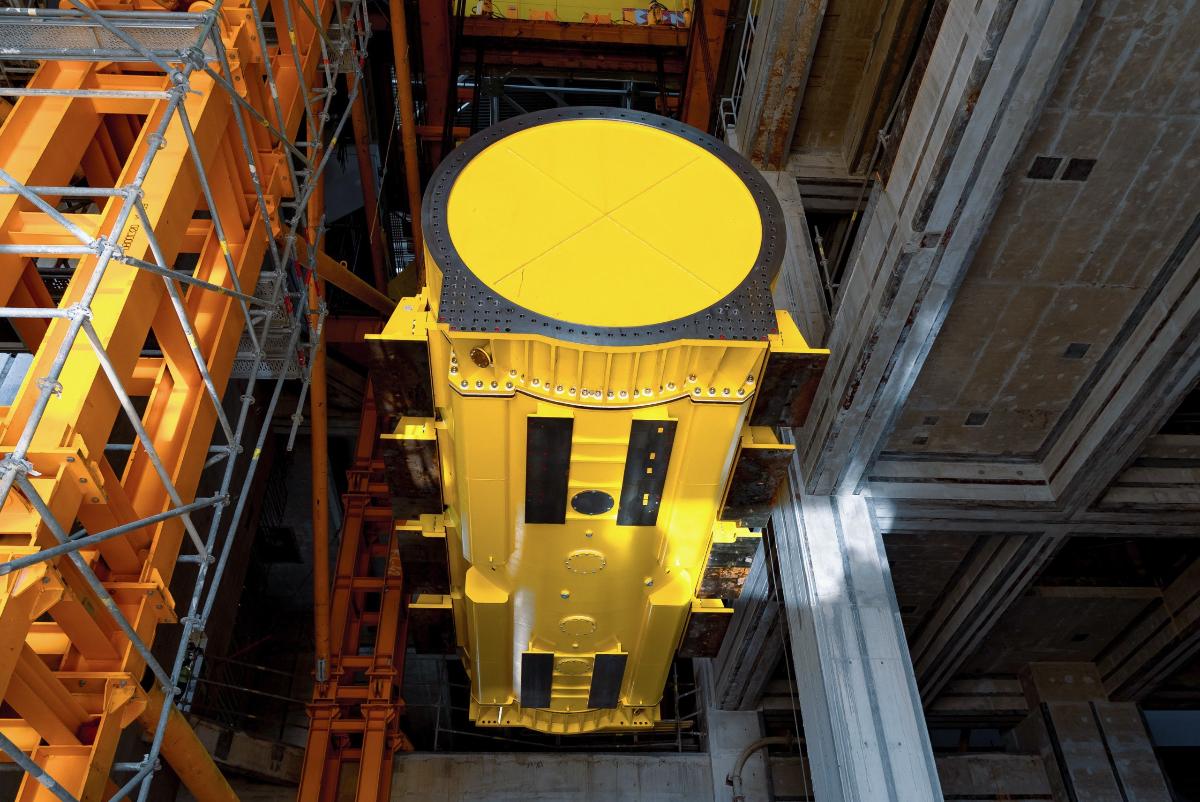

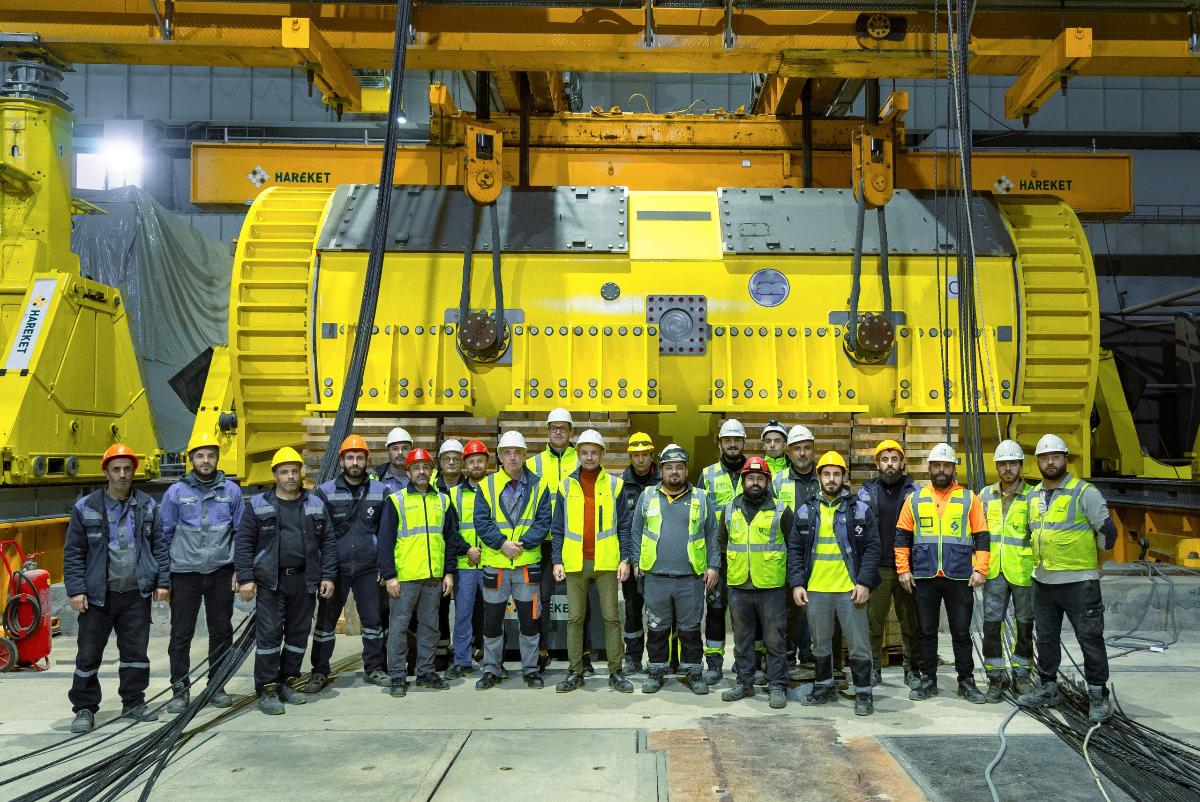

Специалисты компании выполнили подъём статора на отметку +18,5 метров. Операция была с высочайшей точностью проведена бескрановым способом с использованием гидравлической такелажной системы при постоянном геодезическом контроле.

Аналогичные работы «ТИТАН-2» проводил в начале 2025 года на энергоблоке №2 в ходе модернизации оборудования, а также ранее, в ходе строительства энергоблоков ВВЭР-1200 в Сосновом Бору.
